2017年4月26日首都机场中跑道南端联络道口改造项目场道工程在公司领导及各部门的大力支持和帮助下,经过一个月的日夜奋战,终于顺利地通过了行业验收。验收分为场道工程组、目视助航工程组、开放前检查组、档案资料组,经过现场检测、资料检查、专业组讨论,一致认为飞行区场道工程总体观感良好,质量符合验收规范标准,竣工验收资料齐全,达到《民用机场飞行区工程竣工验收质量检验评定标准》(MH5007-2000)合格标准,顺利通过行业验收。
![]() |
![]() |
现场验收检查 |
行业验收大会 |
本工程最大的特点就是工期极其紧张。从接到建设任务通知到前期准备工作完成仅仅用了12天。开工日期为4月2日,实际竣工日期为4月26日。业主要求在4月12日前完成W2、E1联络道,4月14日前完成E2、E0联络道。施工期间共经历重要航班保障21次,平均每次2-3小时,全体人员须撤出现场待航班保障结束后才能再次进场;施工人员由三四营乘场外大巴车到J5门,排队安检后乘场内大巴至施工区域,平均每次1.5-2.5小时;施工车辆由2E门进入平均等待时间0.3小时;北京空气污染橙色预警4月3日起持续三天,使工作效率降低;施工中出现了不确定因素如地基处理、保护原有管线等。这些因素对工期产生了很大的影响,极大的缩短了有效施工时间。
由于本项目工期极其紧张、前期准备时间过短、进场手续繁琐等原因给施工造成了极大的压力。为了按照业主要求的工期完成施工任务,我项目部组织现场24小时不间断施工,4条联络道同时进行,项目部管理人员在项目经理叶鹏的带领下,日夜坚守在施工现场。公司领导对本项目也高度重视,宗总多次莅临现场,每日打电话询问现场情况,对我们工作中的不足之处进行现场指导并及时解决施工中遇到的问题。
最后按照业主要求的时间节点保质保量的完成了施工任务,给业主交上了一份满意答卷。
项目能够取得成功,与所有在施人员的辛苦努力密不可分,更离不开公司领导的关怀和指导,也离不开公司各个部门的无私帮助。在接下来的工作中,我们会继续努力,加快竣工资料、结算等后续工作进度,圆满完成本项目的所有工作。
![]() |
![]() |

抗折强度检测 |

纹理深度检查 |
![]() |
![]() |

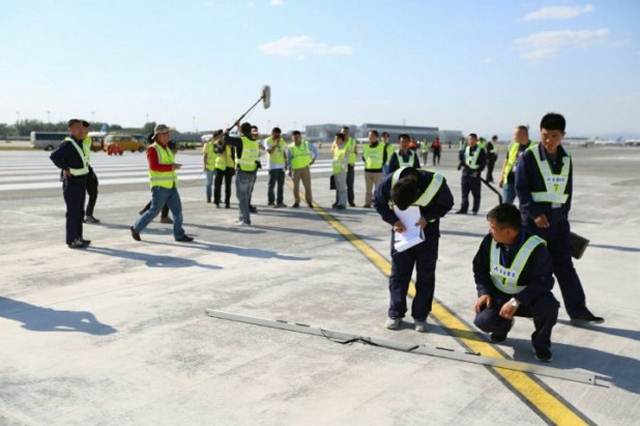

平整度检测 |
工程档案检查 |
(场道股份公司 首都机场中跑道改造项目部 王宇供稿)
